Материал проверен 28 июля 2026 года

Короткий ответ
Срок строительства ангара считают после определения границ объекта и исходного состояния. В календарь входят не только изготовление и монтаж металлоконструкций, но и решения по участку, изыскания, проектирование, основания, ограждение, инженерные системы, проверки и передача. Если часть работ выполняет заказчик, их всё равно отражают как внешние зависимости.
Дата монтажа не равна дате готовности здания. Каркас может стоять, пока нет закрытого контура, питания или принятого пола. Поэтому план строят от проверяемого результата: что именно должно быть готово, по каким документам и для какого режима эксплуатации.
Календарь начинается с зависимостей
Ветви проекта сходятся в точке готовности фронта. Если одна из них задерживается, последующая работа не может безопасно и правильно начаться.
Какие исходные данные меняют календарь
- Границы результата. Только каркас, закрытый контур, здание с инженерией или готовность технологического процесса.
- Площадка. Права и ограничения, рельеф, существующие сети, подъезды, грунты и готовность территории.
- Здание. Габариты, конструктивная схема, ворота, температурный режим, оборудование и пожарные решения.
- Процедуры. Требуемая документация, согласования, экспертиза и разрешительные действия для конкретного объекта.
- Ресурсы. Производственные мощности, люди, техника, сменность, логистика и доступность материалов.
- Условия работ. Сезон, ограничения площадки и технологические требования проекта.
Пока эти данные не подтверждены, возможна только предварительная модель с явно записанными допущениями. Одна точная дата без таких оговорок создаёт видимость определённости.
Чем этапы отличаются от календарного плана
Статья «Этапы строительства ангара» отвечает на вопрос, какие результаты последовательно создаёт проект. Календарь добавляет длительности, связи, ответственных, ограничения ресурсов и контрольные даты. Один этап может состоять из нескольких работ, а работы разных этапов иногда идут параллельно.
Например, подготовка производства может начаться по согласованной части документации, пока другие разделы ещё координируются. Это допустимо только при понятной границе выпуска и управлении версиями. Если позднее изменение затрагивает уже изготовленное, экономия времени исчезает.
Что такое критический путь на практике
Критический путь — цепочка зависимых работ, сдвиг которой переносит итоговую дату при текущей модели. Это не постоянный список «проект — завод — монтаж». Для одного объекта критичной может быть готовность основания, для другого — поставка инженерного оборудования или согласование изменённого решения.

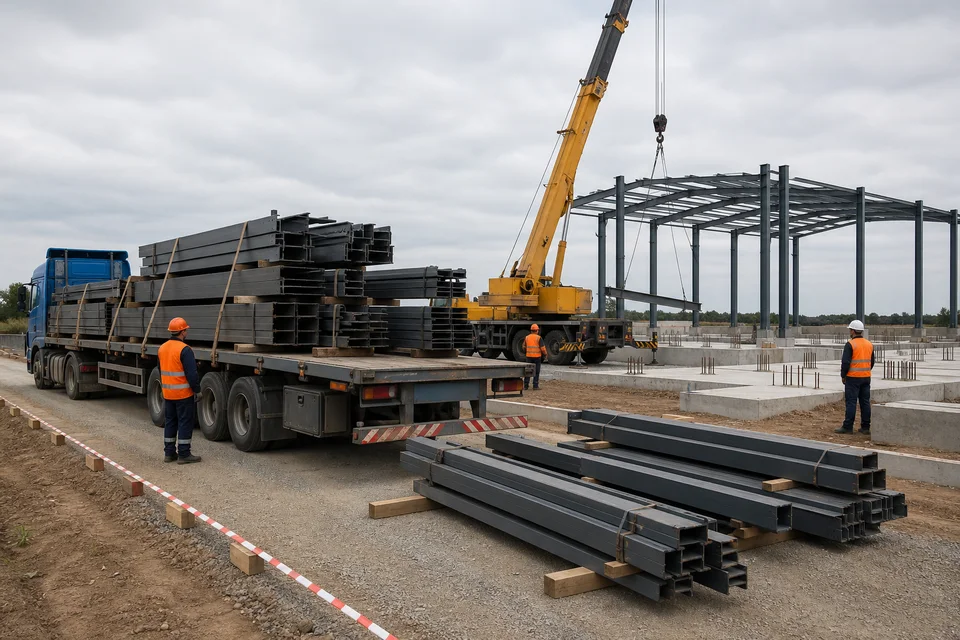

Чтобы увидеть путь, каждой работе задают входы и выходы. Монтаж колонн начинается не «в понедельник», а после приёмки опор, доставки нужной очереди конструкций, готовности техники и согласованной монтажной документации. Закрытие контура зависит от устойчивого каркаса, геометрии, поставки ограждения и готовых проёмов. Связи показывают, какая задержка действительно переносит результат, а где есть резерв.

Контрольные точки готовности
Контрольная точка должна иметь понятный критерий. «Проект почти готов» не позволяет запускать изготовление. «Выпущен согласованный комплект на определённую очередь, изменения управляются по установленной процедуре» — уже проверяемое состояние. Точно так же «фундамент сделан» заменяют приёмкой геометрии и предусмотренной исполнительной информации.
Полезные точки календаря: утверждение технического задания, получение результатов изысканий, фиксация основных параметров, выпуск рабочих комплектов, готовность основания, комплектность монтажной очереди, обеспечение пространственной устойчивости каркаса, закрытие контура, готовность систем к пусконаладке и закрытие замечаний перед передачей.
Какие работы можно совмещать
Параллельность проверяют по информационным и физическим зависимостям. Изготовление части конструкций возможно после её согласованного выпуска. Земляные работы могут идти одновременно с изготовлением, если площадка, проект основания и логистика подтверждены. Инженерные подрядчики готовят заказы, пока монтируется каркас, но их нагрузки, проходки и трассы должны быть согласованы заранее.
Нельзя считать ускорением одновременную работу бригад, которые мешают друг другу, используют один подъезд или требуют одну и ту же технику. План учитывает безопасное разделение зон, временную устойчивость, доступ к фронтам и последовательность скрытых работ.
Частые причины задержек
| Источник | Что происходит | Как отражать в плане |
|---|---|---|
| Исходные данные | Меняются габариты, ворота, оборудование или режим здания. | Фиксировать дату решения и пересчитывать затронутые связи. |
| Площадка | Поздно выявлены сети, грунты, отметки или ограничения доступа. | Ставить изыскания и обследование до необратимых работ. |
| Проект | Разделы выпущены без координации, появляются коллизии. | Добавлять междисциплинарные проверки и точки выпуска. |
| Производство | Изменения пришли после запуска, нарушена комплектность очереди. | Управлять версиями и отслеживать готовность по маркам. |
| Логистика | Нет места разгрузки, подъезда или правильной последовательности поставки. | Связывать доставку с планом площадки и монтажа. |
| Смежные работы | Основания, сети или проёмы не готовы к следующей операции. | Принимать фронт по критериям, а не по заявленной дате. |
Резерв времени и управление изменениями
Резерв нужен для известных зон неопределённости, но не должен скрывать отсутствие решений. Его связывают с конкретным риском и пересматривают после получения данных. Отдельно фиксируют управленческий резерв проекта и технологические интервалы, предусмотренные проектом и способом производства работ.
Каждое изменение проходит короткий маршрут: описание причины, перечень затронутых решений и работ, оценка влияния на поставку и площадку, утверждение новой версии и обновление календаря. Если меняют только конечную дату, но не зависимости и ресурсы, план перестаёт быть рабочим инструментом.
Как контролировать выполнение
Базовый календарь сохраняют как точку сравнения. В регулярном отчёте показывают фактический прогресс, прогноз завершения, критические и близкие к критическим работы, открытые решения, поставки и готовность фронтов. Крупный процент выполнения без привязки к результатам мало полезен: девяносто процентов комплекта не позволяют монтировать, если отсутствуют элементы первой очереди.
К общему плану добавляют короткий план ближайших работ. Он отвечает, что должно быть готово в ближайший период, кто снимает ограничения и когда принимается фронт. Такой горизонт помогает обнаружить проблему до приезда бригады или техники.
Что запросить у подрядчика
- Границу работ и точное определение готового результата.
- Перечень исходных данных и допущений календаря.
- Схему зависимостей, а не только список дат.
- Критический путь и работы с ограниченным резервом.
- График выпуска документации и поставок по монтажным очередям.
- Критерии готовности основания, каркаса, оболочки и инженерных фронтов.
- Ответственных за решения на стыках участников.
- Порядок обновления прогноза после изменений.
Источники и границы материала
Материал объясняет метод календарного планирования и не устанавливает нормативную длительность строительства. Реальный график формируют по проекту, площадке, процедурам, ресурсам и договорным границам конкретного объекта.
Как получить предметную оценку
Для предварительного графика передайте назначение, регион, габариты, состав здания, сведения об участке, стадию проектирования и желаемую границу готовности. Запрос можно отправить со страницы «Ангары». Другие независимые вопросы собраны в разделе «Статьи об ангарах».
